Méthode GIMSI 4 phases et 10 étapes

21 janvier 2021  Par   Partagez
Les 4 phases et les 10 étapes de la Méthode Gimsi pour concevoir le système décisionnel de l'entreprise pro-active. Le projet décisionnel est un projet relativement complexe qui nécessite impérativement une parfaite définition des rôles et responsabilités.

Comment un projet prend-il du retard ? Un jour à la fois...
Fred Brooks, spécialiste du sauvetage des projets en dérive...

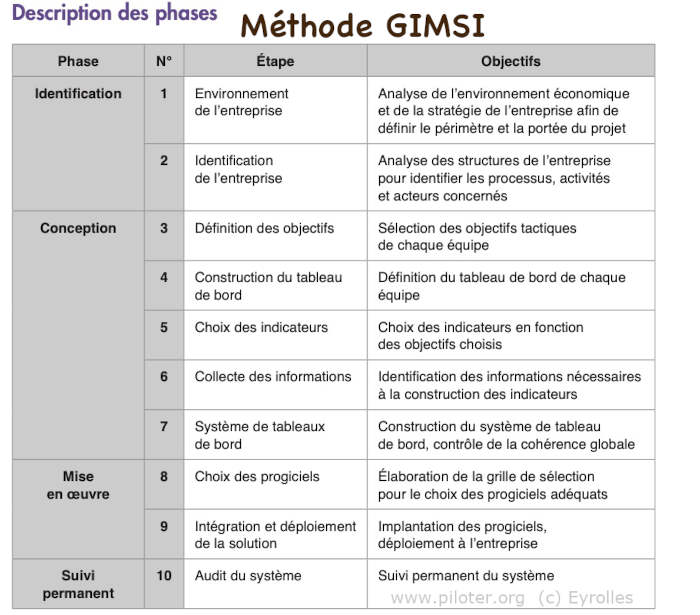

Le Phasing de la démarche de conception et de réalisation

La méthode GIMSI ® est structurée selon 10 étapes bien identifiées et classées en 4 phases thématiques :
  • 1) Identification : le contexte et les axes stratégiques
  • 2) Conception : que faut-il faire ?
  • 3) Mise en oeuvre : comment le faire ?
  • 4) Suivi dans la durée

1) Identification

  • Quel est le contexte ?
  • Réalité de l'environnement concurrentiel, forces et faiblesses de l'organisation, identification concrète des axes stratégiques et des points d'intervention.
  • Étape 1 : Environnement de l'entreprise

    Analyse de l'environnement économique et de la stratégie de l'entreprise afin de définir le périmètre et la portée du projet
  • Étape 2 : Identification de l'entreprise

    Analyse des structures de l'entreprise pour identifier les processus, activités et acteurs concernés

2) Conception

  • Que faut-il faire ?
    Une démarche centrée sur le décideur de terrain en situation, point central du processus de décision et par conséquent du système de pilotage de la performance.
  • Étape 3 : Définition des objectifs

    Sélection des objectifs tactiques de chaque équipe en fonction de la stratégie générale
  • Étape 4 : Construction du tableau de bord

    Définition du tableau de bord de chaque équipe
  • Étape 5 : Choix des indicateurs

    Choix des indicateurs en fonction des objectifs choisis, du contexte et des acteurs concernés
  • Étape 6 : Collecte des informations

    Identification des informations nécessaires à la construction des indicateurs
  • Étape 7 : Le système de tableau de bord

    Construction du système de tableau de bord, contrôle de la cohérence globale

3) Mise en oeuvre

  • Comment le faire ?
    La technologie est au service des utilisateurs de terrain.

  • Étape 8 : Le choix des progiciels

    Élaboration de la grille de sélection pour le choix des progiciels adéquats
  • Étape 9 : Intégration et déploiement

    Implantation des progiciels, déploiement à l'entreprise

4) Amélioration permanente

  • Le système correspond-il toujours aux attentes ?
  • Étape 10 : Audit

    Suivi permanent du système.

La méthode est orientée "accompagnement du changement actif". Il s'agit en effet de passer d'un système de contrôle taylorien à un système de pilotage réparti et coopératif, clé de voûte de l'entreprise réactive.

Qui fait quoi ?

Trois acteurs-clés :
  • Groupes de projet ou groupes de travail

    Groupes polyvalents, comprenants utilisateurs et informaticiens.
    Ils réalisent et valident l’étape.
    Ils s'autocontrôlent et communiquent les résultats vers les autres groupes et le comité de pilotage.
  • Comité de pilotage

    Il contrôle l’avancement selon les délais prescrits et les budgets impartis.
    Il s'assure de l’adéquation entre l'orientation et les enjeux du projet.
    Il joue le rôle d'arbitre pour les inévitables conflits internes.
    Il dispose d’un large pouvoir de décision et définit les indicateurs de pilotage.
  • Architecte des systèmes/consultant Business Intelligence

    L’architecte est le maître d’œuvre.
    Il cadre le projet et coordonne les groupes de travail.
    Il est compétent en organisation et en informatique. C’est un communiquant.

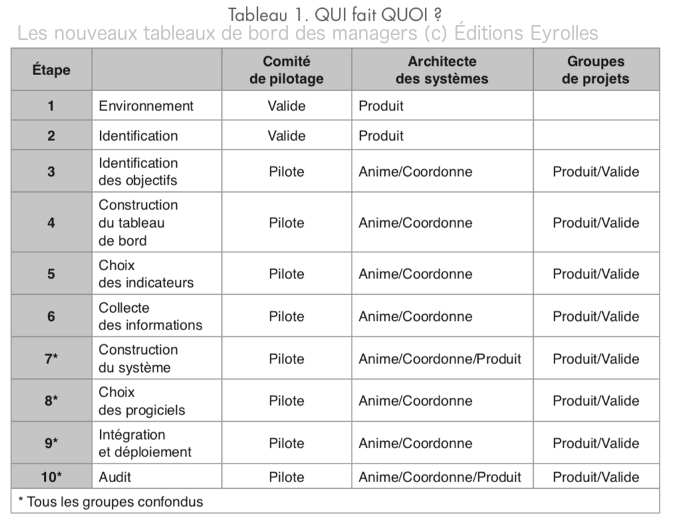

Projet décisionnel, qui fait quoi
Légende : Les rôles et responsabilités au sein du projet décisionnel source "Les nouveaux tableaux de bord des managers, voir ci-après.

À ce sujet, voir aussi

  • La Méthode GIMSI Concevoir le tableau de bord de pilotage
    La conception du système décisionnel de l'entreprise à base de tableaux de bord ne doit rien laisser à l'arbitraire. Il ne s'agit pas non plus de mettre en place une technologie spécifique mais bien de servir du mieux possible les besoins des décideurs, aussi nombreux soient-ils, afin qu'ils soient mieux armés pour affronter la complexité et l'incertitude. C'est là l'objet de la méthode Gimsi, une méthode largement validée et utilisée depuis bien des années.
  • Fondamentaux de la méthode
    Les origines et fondamentaux de la méthode Gimsi Méthode pour concevoir le tableau de bord de l'entreprise orientée client et la plateforme de Business Intelligence. Pour assister un décideur, la question se pose toujours ainsi :Quel est votre besoin: pour mieux comprendre la situation, évaluer les risques, et prendre ainsi en connaissance de cause les justes décisions ? C'est en plaçant cette question essentielle de la prise de décision au coeur du projet que l'on bâtit un système de tableaux de bord réellement ...
  • La bonne méthode et la création de valeur
    Une bonne méthode peut être définie comme la formalisation des règles de réussite d'un projet afin de bien cadré les phases de conception et de réalisation pour parvenir à la création de valeur attendue. Dans tous les cas, la réussite d'un projet passe nécessairement par la case « méthode » Qu'est-ce qu'une bonne méthode ?
    Un jour, au cours d'une formation, on me proposa la réponse suivante : "la bonne méthode, c'est celle qui me permettra d'atteindre mes objectifs sans que j'ai à me poser trop de questions. Pas plus compliqué

Ressources web

Depuis son origine, la méthode Gimsi fait l'objet de nombreux travaux de recherches universitaires.

Le livre de référence de la méthode Gimsi

Le livre de référence de la méthode Gimsi ®. Une méthode en 10 étapes pour bâtir le système décisionnel de l'entreprise. Long-Seller, plus de quarante mille exemplaires vendus, toutes éditions confondues...

Les nouveaux tableaux de bord des managersLes nouveaux tableaux de bord des managers
Le projet Business Intelligence clés en main

Auteur : Alain Fernandez
Éditeur : Eyrolles
6ème édition révisée et complétée

Voir ici la fiche technique, extraits, critiques...

Pour acheter ce livre :



Format ebook : Kindle


Si l'usage de la méthode est gratuit, la méthode n'est pas pour autant dans le domaine public.
GIMSI ® est une marque déposée d'Alain FERNANDEZ.



Partagez cet article...

Envoyer le lien de cet article par e-mail
(total partages cumulés > 145)

Sur le même thème...


Les formations en ligne

Formation Management
Formations en ligne

Accès direct aux formations gratuites et en ligne...
